Riippuvuudet Betassa
Visuaaliset riippuvuudet auttavat toteuttamaan virtauspohjaista suunnittelua selkeällä logiikalla
Beta-versiossa voit lisätä riippuvuuksia eri työpakettien välille. Riippuvuudet tarjoavat visuaalisen tavan näyttää, miten työpaketit liittyvät toisiinsa.
Riippuvuuksia hallitaan työpakettien välillä uuden Edeltäjät-sarakkeen avulla.

Sitedrive 3.0 tarjoaa kolme riippuvuustyyppiä:
- Työpakettisääntö (TP)
- Tilasääntö (Tila)
- Instanssilinkitys
Työpakettisääntö (TP)
Käytä TP-sääntöä tilanteissa, joissa järjestyksen on oltava ehdoton: kaiken yhden työpaketin työn on valmistuttava ennen kuin seuraavan työpaketin työ voi alkaa.
Esimerkiksi runkovaiheen on oltava valmis kaikkialla ennen kuin sisätyövaihe voi alkaa.

Tilasääntö

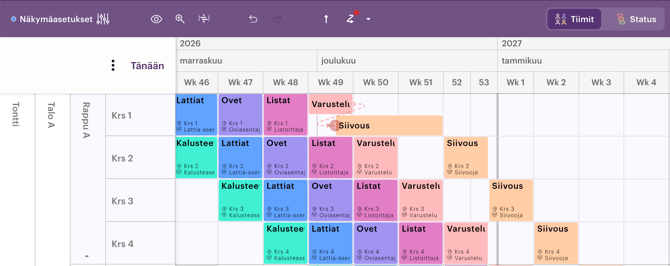

Käytä Tila -sääntöä sijaintikohtaisiin siirtymiin, joissa työn tietyllä alueella on valmistuttava ennen kuin seuraava urakka voi alkaa samalla alueella.
Esimerkiksi kipsilevytyksen on oltava valmis 1. kerroksessa ennen kuin maalaus voi alkaa 1. kerroksessa.

Instanssi linkitys

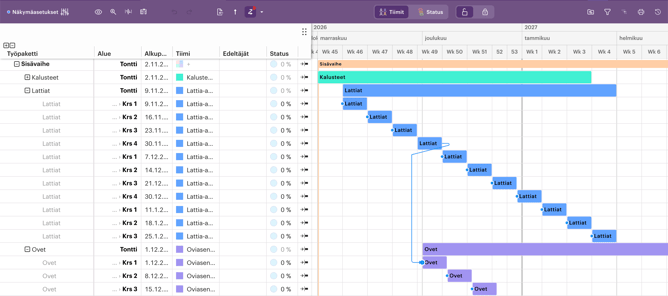

Käytä instanssi-linkitystä, kun haluat tarkkaa hallintaa linkittämällä tietyt työpaketti-instanssit suoraan toisiinsa. Esimerkiksi, jos 4. krs lattiat pitää olla asennettuna ennen kuin 1. krs oviasennus voidaan aloittaa, voi näiden työpakettien instanssit liittää toisiinsa instanssilinkityksellä.

Miten riippuvuudet näkyvät?

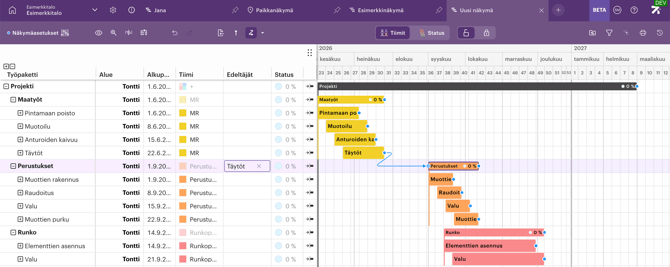

Jananäkymässä jokaisen työpaketin edeltäjät näkyvät omassa sarakkeessaan. Klikkaamalla tätä Edeltäjät-saraketta voit valita, mikä työpaketti tai työpaketin instanssi on valmistuttava ennen valittua työpakettia.

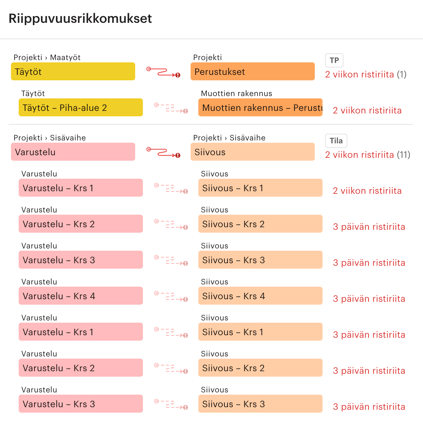

Kun muokkaat aikataulua, voit tarkastella kaikkia riippuvuusrikkomuksia klikkaamalla yläpalkin riippuvuuspainiketta. Tämä avaa listan kaikista tämänhetkisistä ongelmista.


Riippuvuusrikkomukset pysyvät näkyvissä listassa, vaikka riippuvuudet olisi piilotettu aikataulusta.
